江戸川区江戸川 店舗付き2階建て新築住宅

2019年
建物/戸建て
市区町村/東京都江戸川区
施工価格/非公開
施工箇所/新築

1.1/10

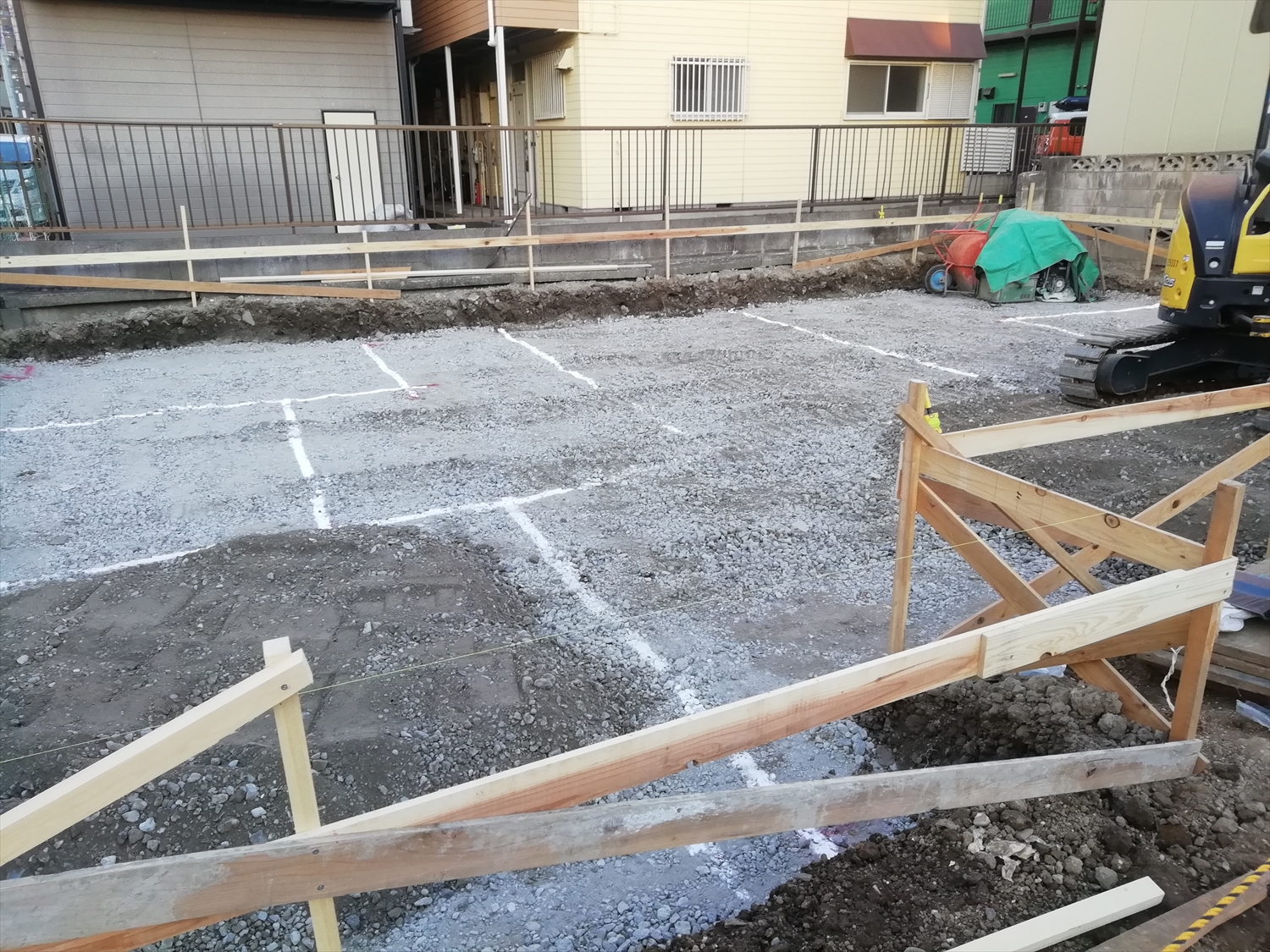

基礎工事がスタートしました。

2.1/12

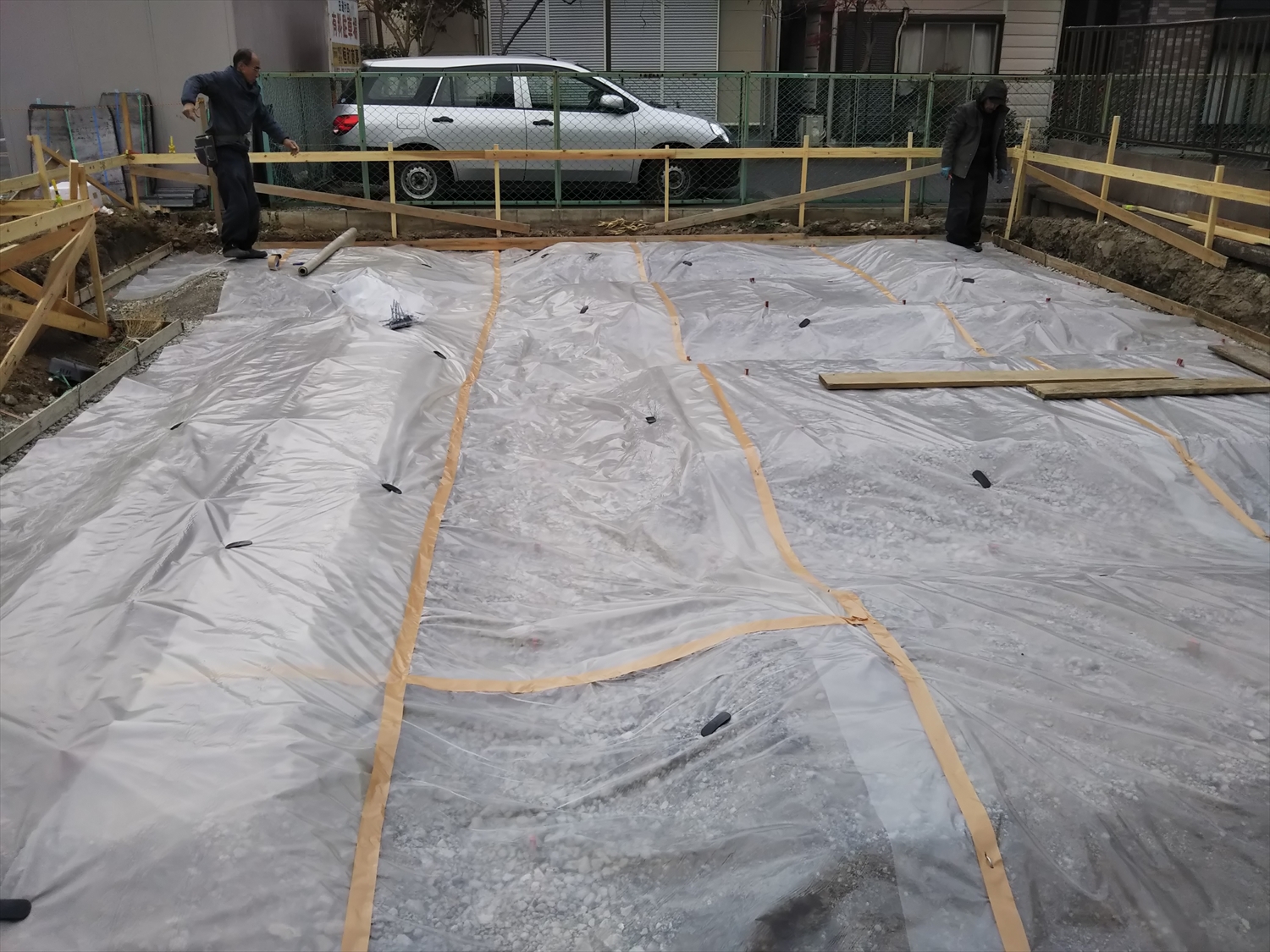

捨てコンクリート準備のため、地面にシートをかぶせます。

3.1/15

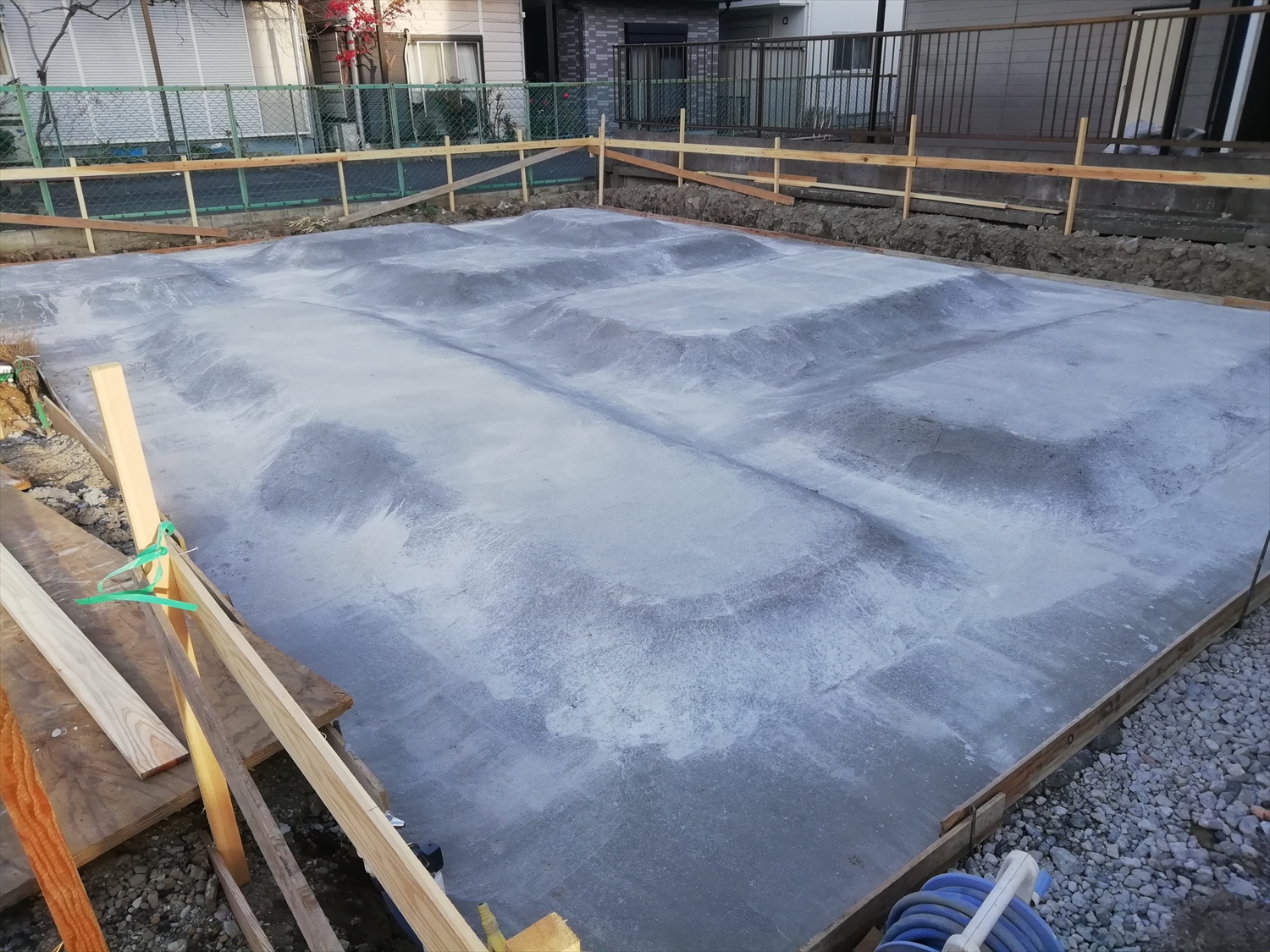

捨てコンクリートが完了しました。

4.1/16

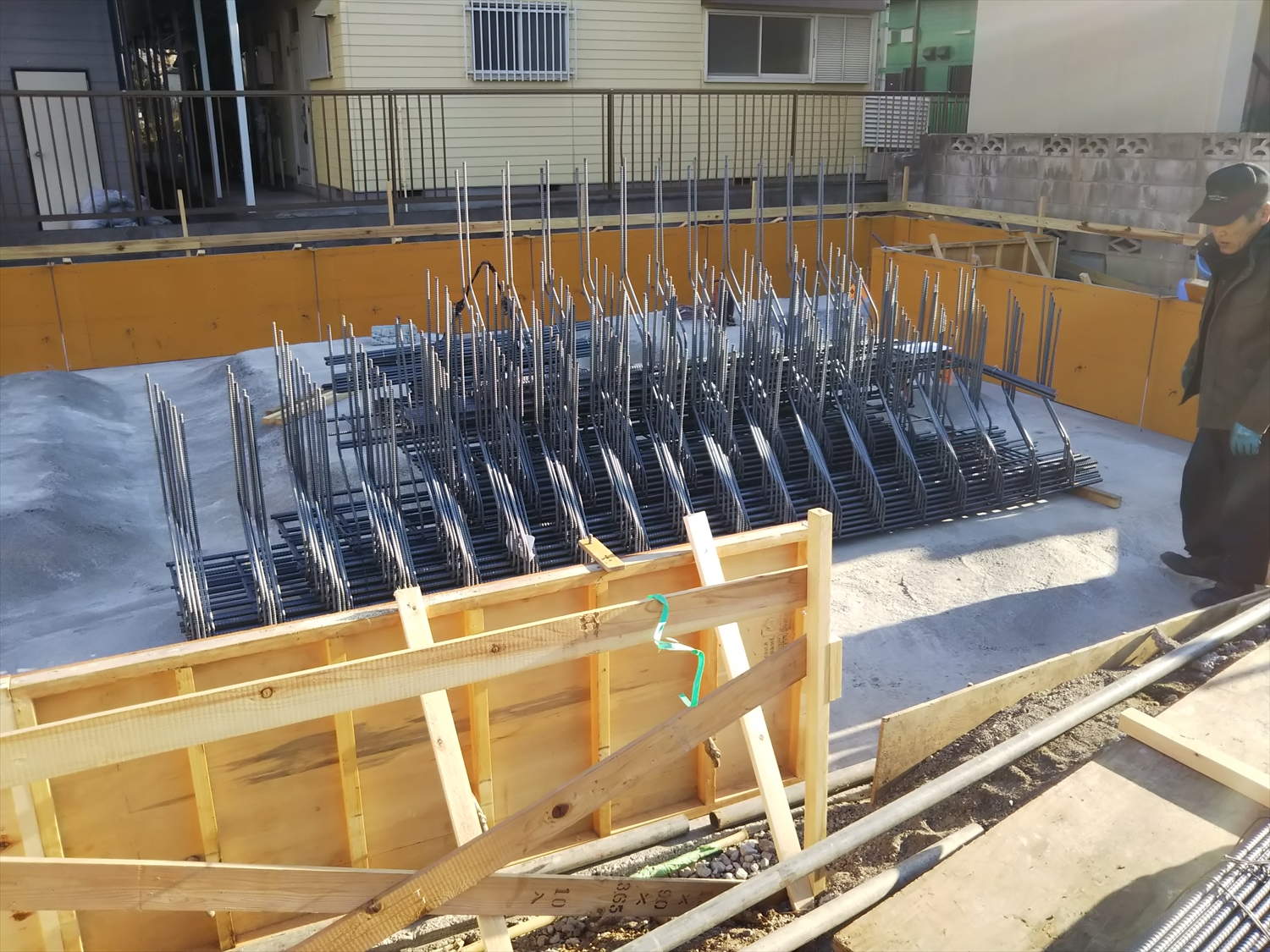

配筋が運ばれてきました。

5.1/17

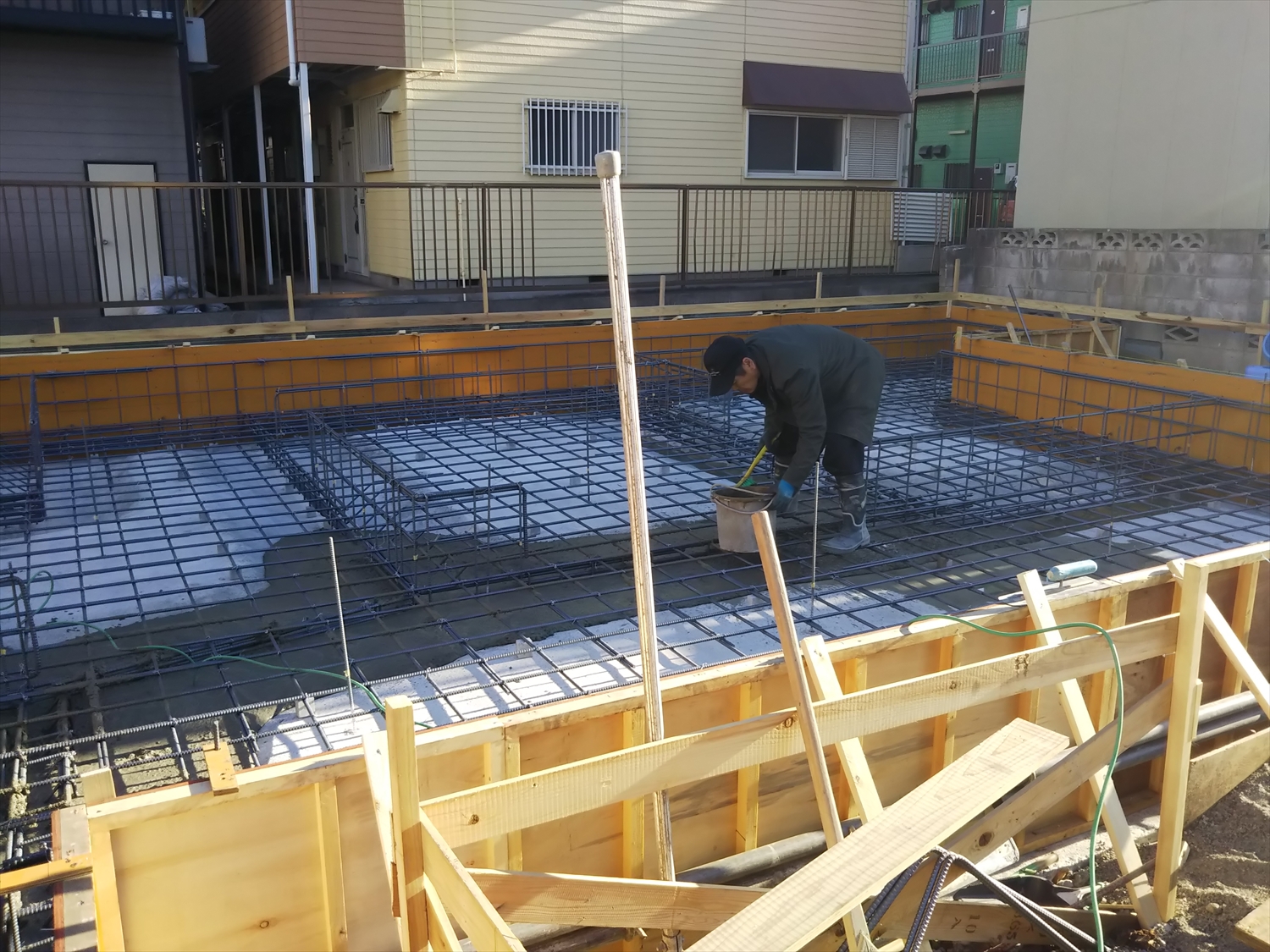

配筋2日目。設計通りに組んでいきます。

6.1/18

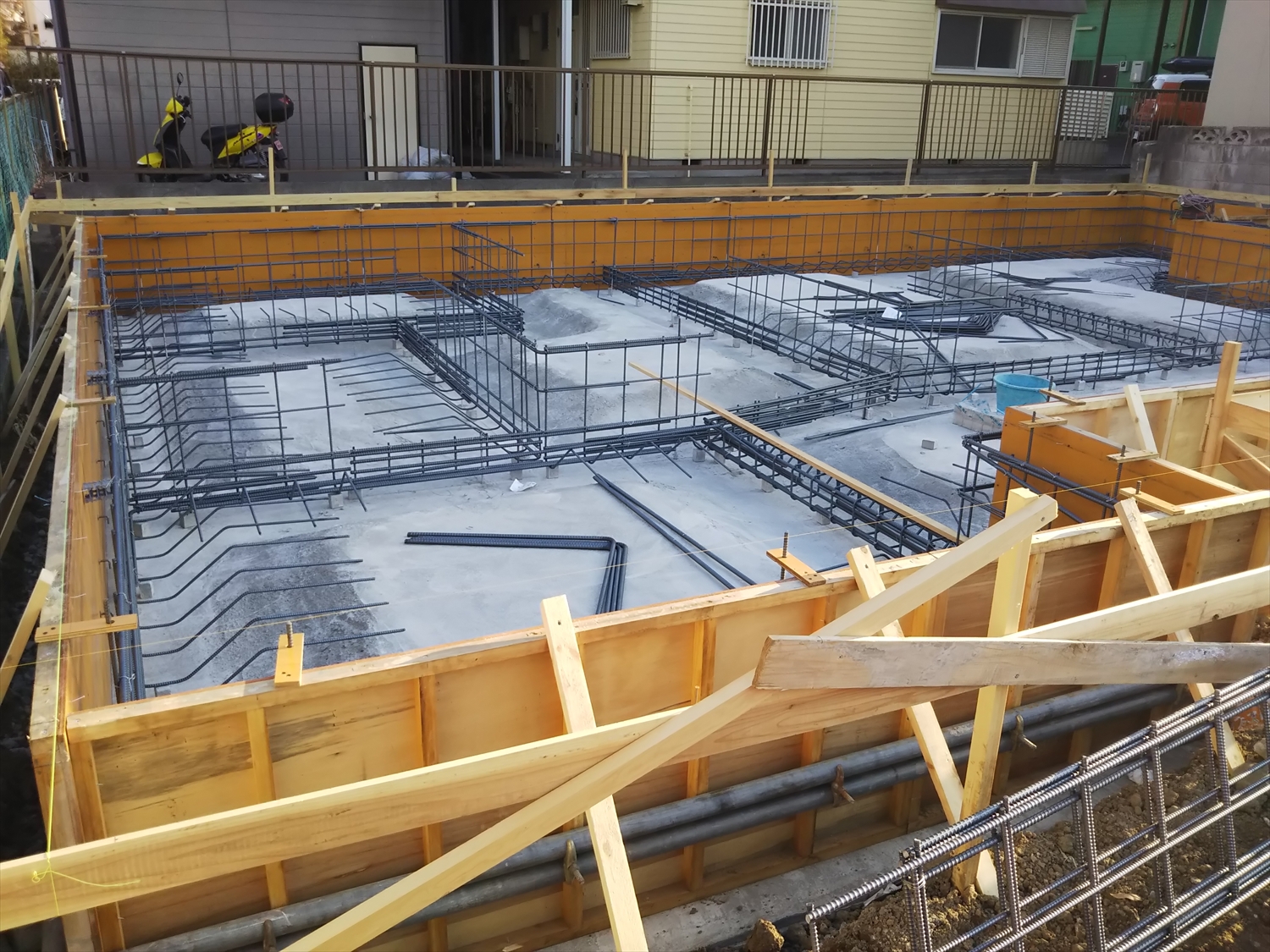

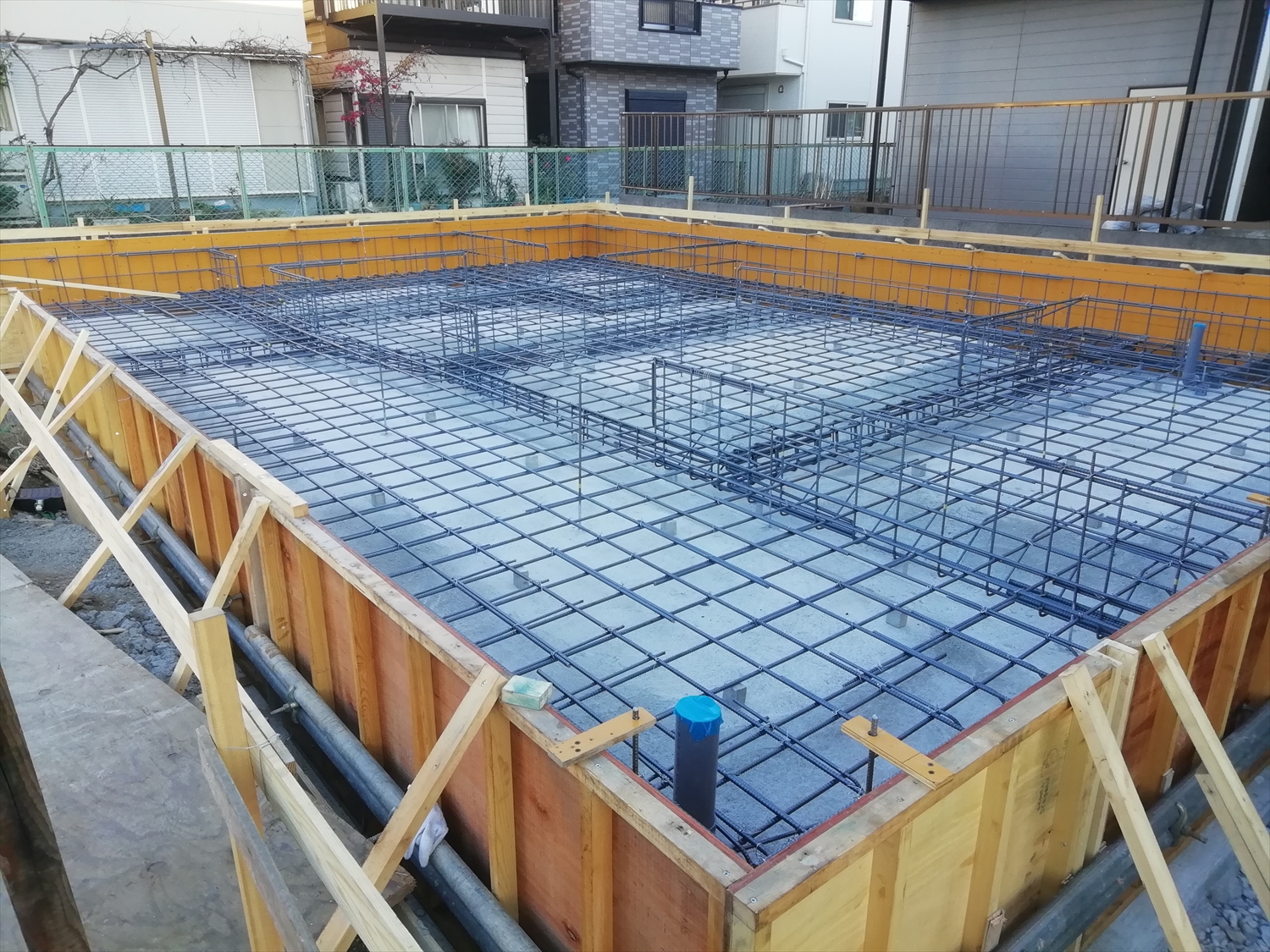

配筋が完了し、検査をおこないました。無事に合格です。

7.1/19

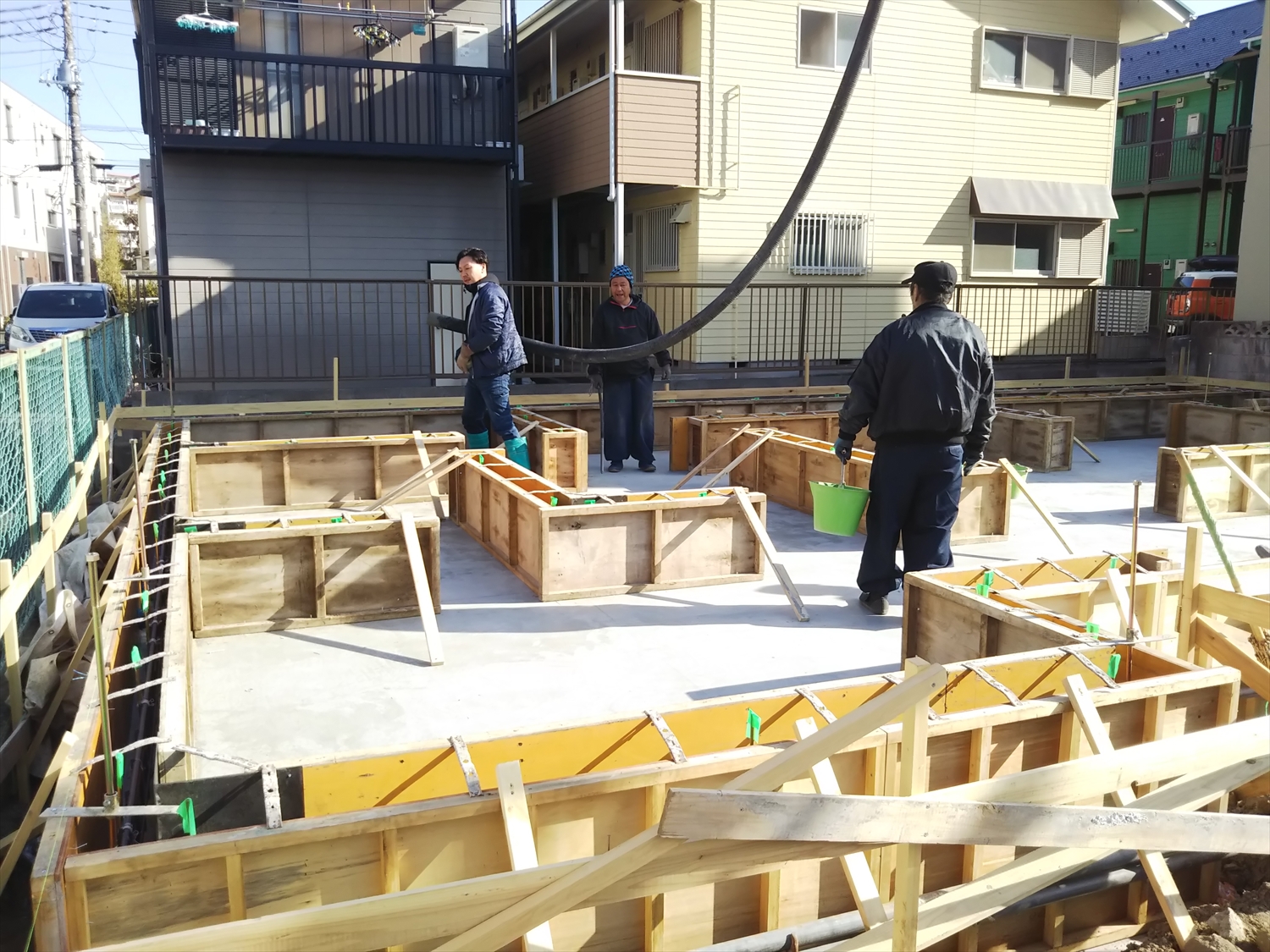

コンクリートを流し込んでいきます。

8.1/21

コンクリートの流し込みが完了しました。

9.1/22

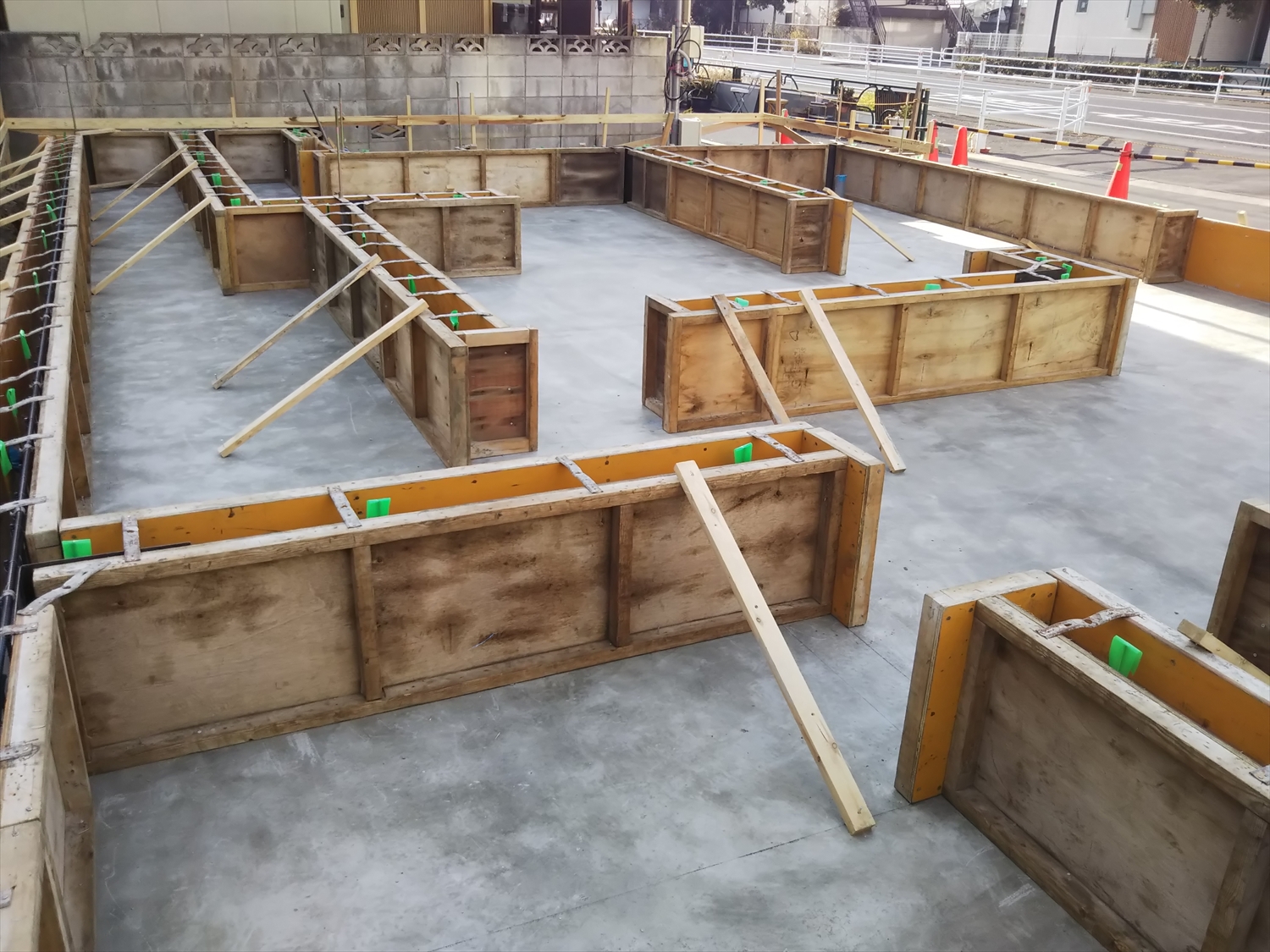

立ち上がりの型枠を組みました。

10.1/23

立ち上がりにコンクリートを流し込みました。

11.1/28

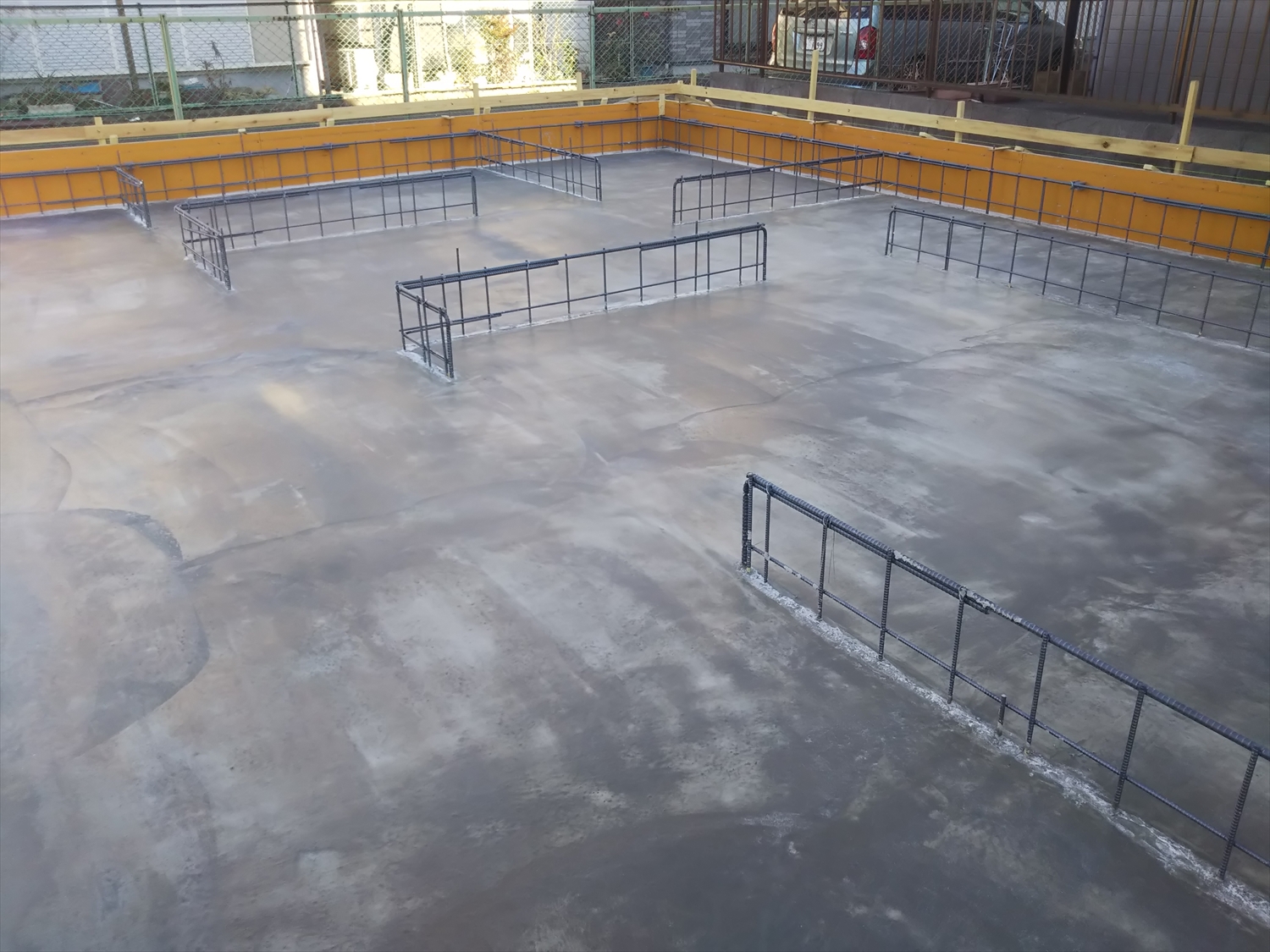

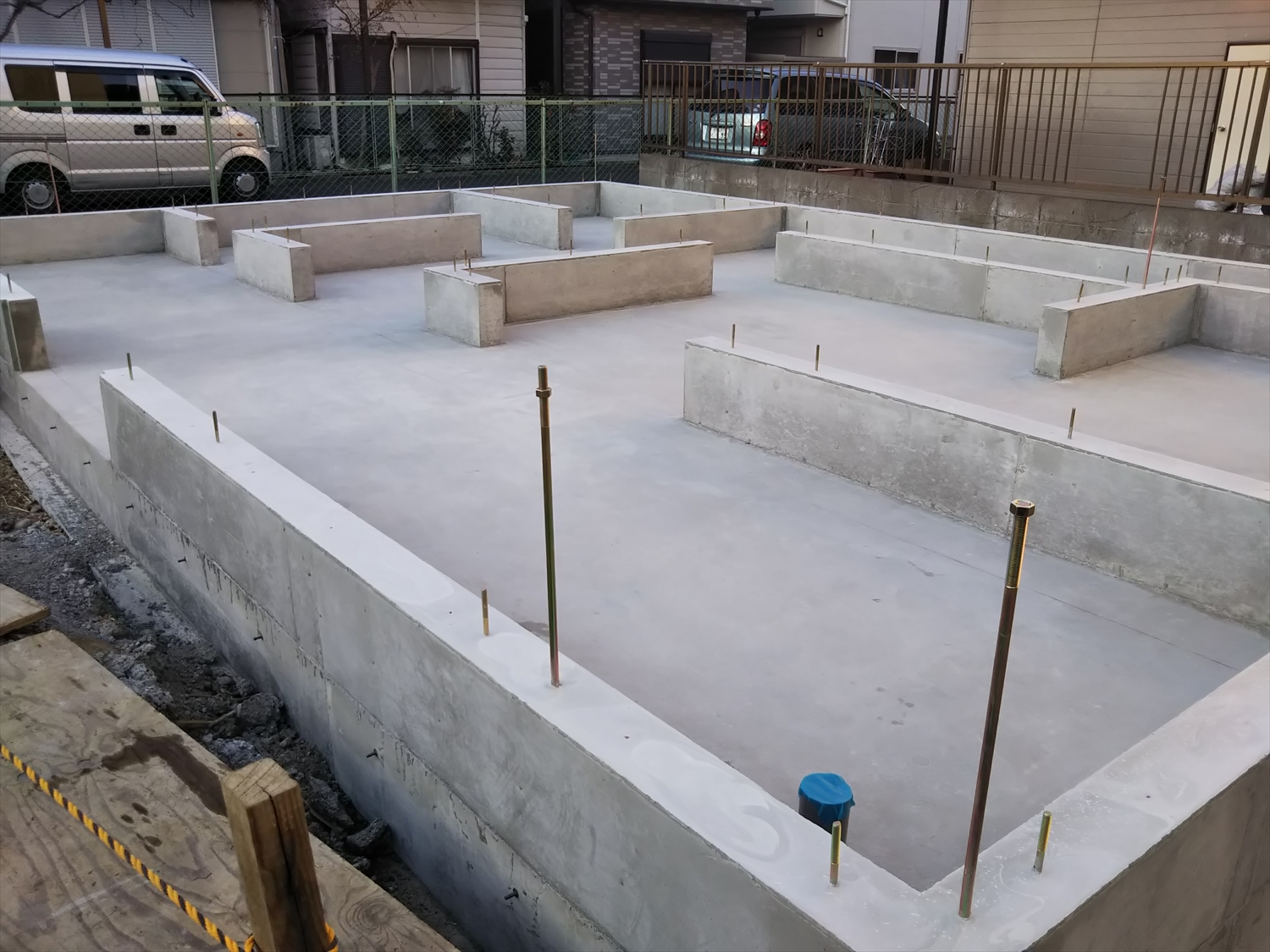

型枠をばらしました。

12.1/30

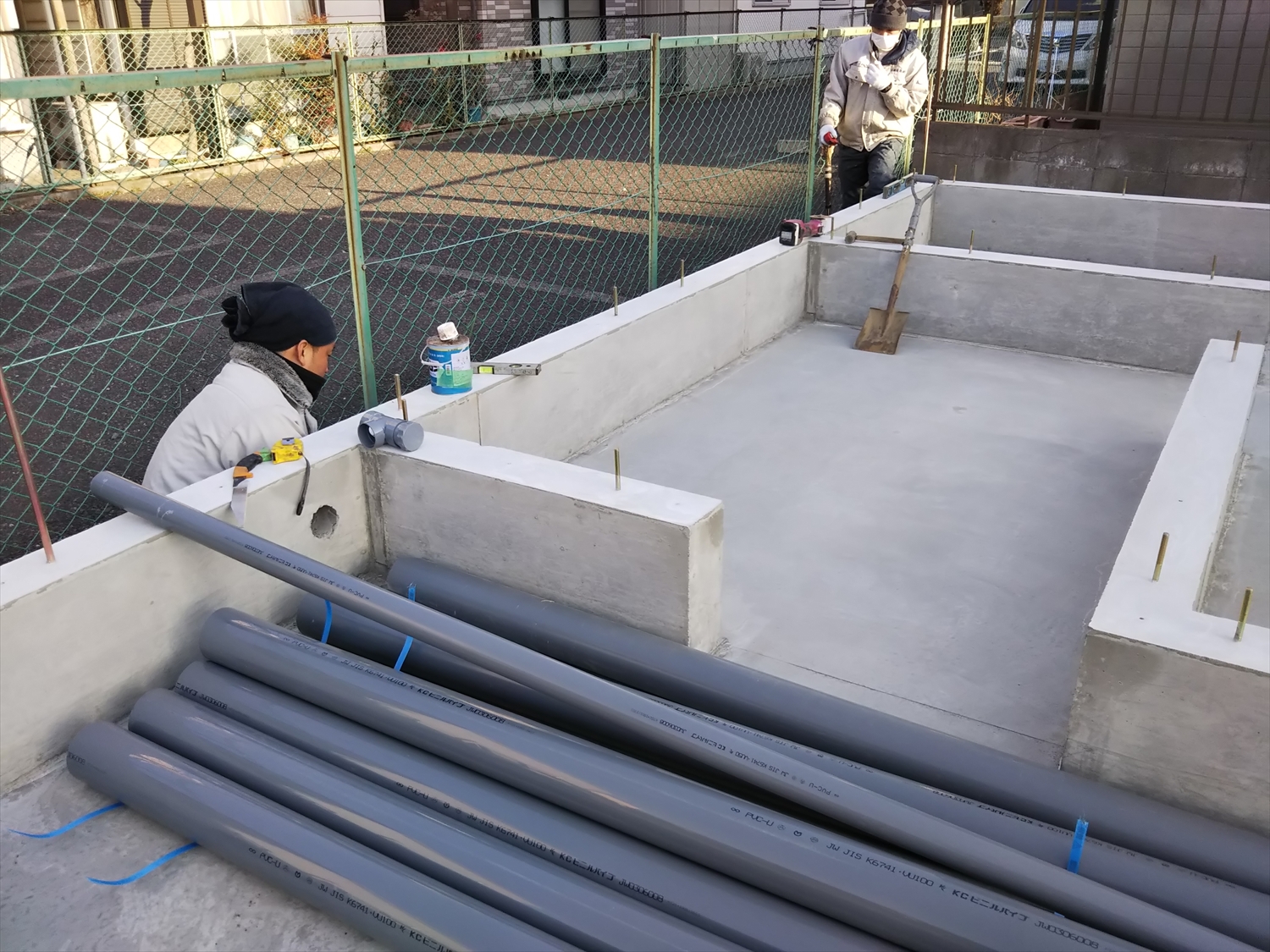

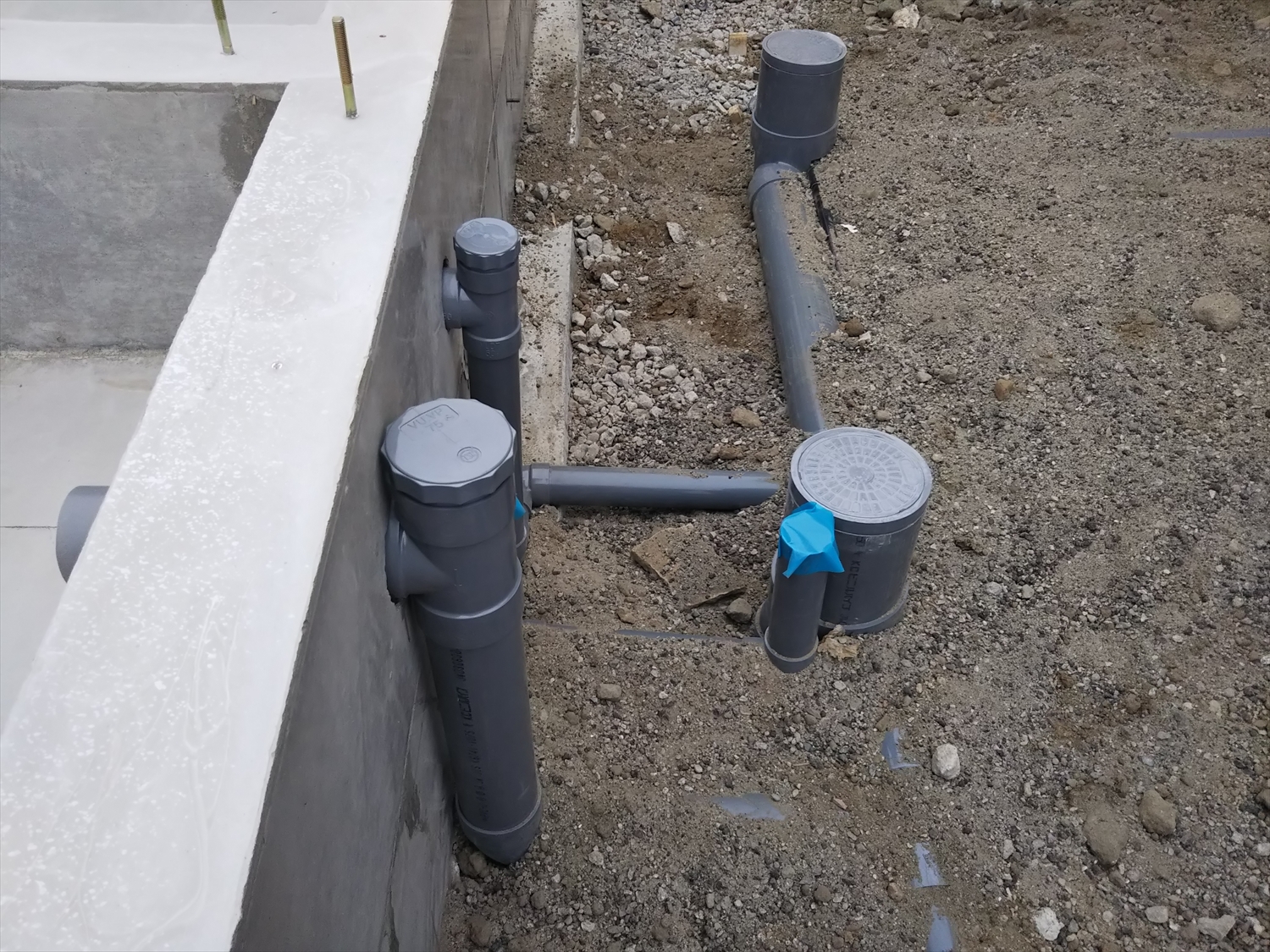

下水や雨水の外部配管を施工しました。

13.1/31

外部配管が完了しました。
